При строительстве атомной электростанции спешить нельзя, поэтому возведение комплекса новых энергоблоков идет поступательно по курсу на 2030 год, когда третий энергоблок будет введен в эксплуатацию, а еще через 2 года четвертый.

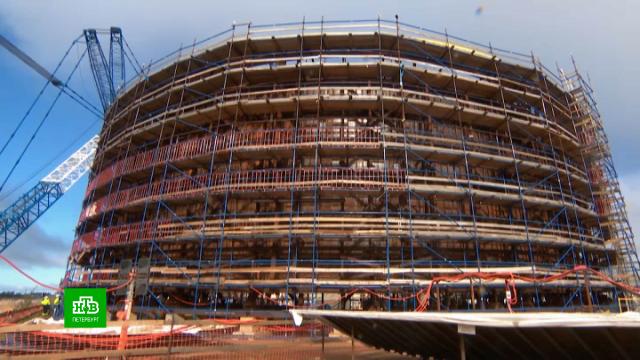

Будущее здание реактора растет, не по дням, по месяцам. Через несколько дней станет еще на 12 метров выше. К установке готова его третья секция.
Павел Балудин, заместитель руководителя проекта по строительству ЛАЭС: «Эта конструкция прошла этапы сборки при помощи сверхтяжелого крана будет смонтирована на здании реактора».
Вес этой конструкции, очень похожей на большую шайбу, почти 280 тонн. Перемещать ее на свое место будет супермощный кран грузоподъемностью 2 тыс. тонн. Работать с такими весами и габаритами допускаются лишь сотрудники высшего уровня.
Павел Балудин, заместитель руководителя проекта по строительству ЛАЭС : «На монтаж данной конструкции имеются минимальные допуски — 5 мм. Для монтажа с таким весом и парусностью выбираем специально тихую безветренную погоду, ловим погоду, когда нет ветра.
Параллельно с работами на внешнем участке реактора, внутри него тоже кипит работа. Каждый реактор защищен двумя оболочками — внутренней и наружной. Толщина стенок и специального бетона: метр и метр двадцать каждая. Но и это не все.
Технология по которой строится
Дмитрий Руденко, ведущий инженер реакторного цеха по сооружению 3 и 4 энергоблоков
Монтажные работы в самом центре реактора можно смело называть ювелирными. По техзаданию допустимое отклонение от заданных размеров разрешено лишь на несколько сотых миллиметра. Вот почему на этой стройке не принято спешить или суетиться.
